  • 天峨龙滩特大桥外包混凝土腹板环首次浇筑顺利完成
  • 发布时间:2022-11-28 17:13:16  来源:im电竞  点击数量:次
  •   11月26日,, ,,,,,,天峨龙滩特大桥外包混凝土首段腹板环浇筑顺利完成,, ,,,,,,标志着大桥腹板环施工序幕正式拉开。。。。。。。

      天峨龙滩特大桥主跨600m,, ,,,,,,矢高125m,, ,,,,,,外包混凝土分底板环、腹板环、顶板环三个环节依次浇筑,, ,,,,,,浇筑材料为C60混凝土。。。。。。。全桥腹板环总设计浇筑方量为8760m³,, ,,,,,,考虑到大桥承载力及安全性,, ,,,,,,腹板环分7段进行浇筑,, ,,,,,,八工作面同时组织施工,, ,,,,,,浇筑顺序为:先浇筑2/4#工作面,, ,,,,,,间隔4天再浇筑1/3#工作面,, ,,,,,,单次浇筑最大方量约为884m³。。。。。。。本次腹板环浇筑方量为868m³,, ,,,,,,历时11.5小时。。。。。。。

      面对高空作业面场地狭小、施工难度大、安全风险高等不利因素,, ,,,,,,项目领导班子超前策划,, ,,,,,,靠前指挥,, ,,,,,,精心组织人、料、机各项环节,, ,,,,,,在广西大学、设计、业主、监理等多家单位的支持和指导下持续推动施工进程。。。。。。。浇筑前,, ,,,,,,对现场作业人员进行详细的安全技术交底,, ,,,,,,规范钢筋绑扎、模板安装等施工工序,, ,,,,,,确保质量、安全、技术管理落实到位;;;;;;; ;浇筑过程中,, ,,,,,,安排专职人员跟踪振捣,, ,,,,,,确保唬;;;;; ;炷琳竦返轿唬, ,,,,,,同时安排专人跟踪检查模板体系情况,, ,,,,,,实时跟踪敲击模板,, ,,,,,,确保模板体系安全及混凝土浇筑饱满无空腔。。。。。。。试验人员严格控制原材料,, ,,,,,,优化配合比,, ,,,,,,实时监测数据,, ,,,,,,确保唬;;;;; ;炷列阅艽锏焦娣兑蟆。。。。。。

      首次腹板环顺利浇筑,, ,,,,,,极大地鼓舞了全体人员士气,, ,,,,,,为后续外包混凝土施工积累了宝贵经验。。。。。。。下一步,, ,,,,,,项目部将不断总结经验,, ,,,,,,凝聚力量、克难攻坚,, ,,,,,,加速推进外包混凝土腹板环施工进度,, ,,,,,,全力冲刺年度建设目标任务。。。。。。。(道桥分公司 吕春芳 文/李思蓉 图)


    IM(股份有限公司)电竞-电子竞技平台

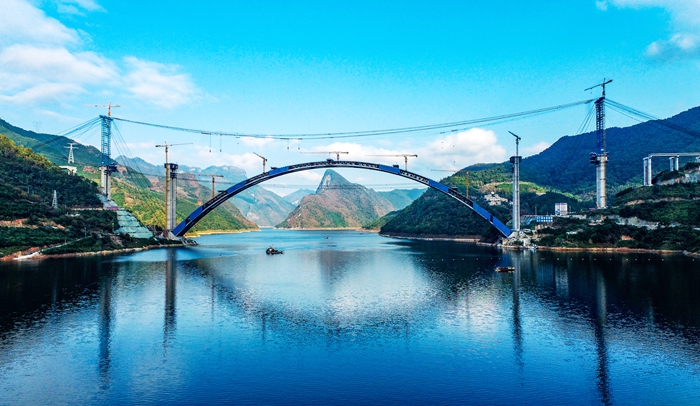

    图一:天峨龙滩特大桥全景
