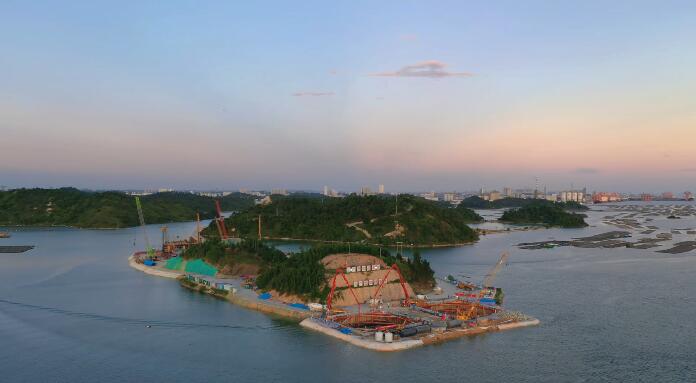

7月10日凌晨,,,,,龙门大桥东岸主塔左幅承台首次大体积混凝土浇筑顺利完成,,,,,标志着龙门大桥主体工程取得突破性进展。。。。。。
龙门大桥采用门式混凝土索塔,,,,,塔高174m,,,,,主跨1098m,,,,,主塔承台高8m,,,,,承台平面为两个25.6×25.6m的矩形,,,,,承台下部为群桩基础!。。。。,,,,上部为塔柱结构和下横梁,,,,,主塔承台底面高程为-4.000m,,,,,顶面高程为+4.000m,,,,,采用C45混凝土浇筑,,,,,单次浇筑最大混凝土方量达2621m³。。。。。。
为确保承台顺利施工,,,,,项目以标准化管理为主线,,,,,以安全质量管理为重点,,,,,多措并举抢抓有效施工时间:一是召开东主塔承台专项施工方案专家评审会,,,,,进一步完善大体积混凝土施工组织设计和质量控制措施,,,,,并针对工程特点、地质、水文及特殊气候做好相应应急预案;;;;;二是加强技术交底,,,,,施工前组织现场管理人员及劳务人员进行安全技术交底,,,,,确保施工人员熟悉施工技术及安全要点,,,,,确保施工顺利进行;;;;;三是加强沟通,,,,,做好大体积混凝土的施工组织安排,,,,,保证混凝土浇筑的顺畅和质量,,,,,安排专人协调前后场发料时间,,,,,组织劳务协作队伍进行技术及施工组织探讨,,,,,提高工作效率,,,,,确保各个施工环节有序衔接;;;;;四是混凝土浇筑时,,,,,采取措施控制大体积混凝土水化热,,,,,混凝土浇筑后,,,,,表面采取覆盖保温措施养护;;;;;五是加大设备投入,,,,,主塔承台施工共投入2台长臂挖掘机、1台螺旋钻静压植桩机、3台天泵等设备,,,,,其中螺旋钻静压植桩机为环保型新设备,,,,,在高效率施工的同时确保;;;;繁J┕ぁ!。。。。
截至目前,,,,,龙门大桥扬帆立交累计完成桩基128根、承台3个、墩柱7个,,,,,东引桥累计完成桩基200根、承台16个、墩柱2个,,,,,东主塔累计完成全部32根桩基、承台1个,,,,,东锚碇累计完成一期桩29根、二期槽1个。。。。。。
下一步,,,,,项目将在保证质量安全的前提下,,,,,快速推进各项工程施工进度,,,,,重点推进扬帆立交和东引桥的承台、墩柱施工,,,,,主塔承台施工和锚碇二期槽施工,,,,,大干快上,,,,,凝聚合力,,,,,全力冲刺,,,,,迅速掀起攻坚热潮。。。。。。(道桥分公司 王盈盈 文/图)
